|

											|  |
											|  事业概要
 |
											|

														|  事业期限 :
															2003年7月~2005年9月 |
														|  |
														|  事业的空间范围:
															清溪川路(太平路起点~东大门~新踏铁桥)和三一路及其周边5.84km |
														|  |
														|  事业的时间范围:
															基准年为2003年、中期目标是到2008年、长期目标是到2013年 |
														|  |
														|  事业费:

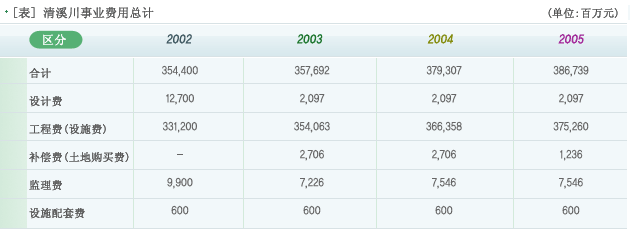

															开工前对清溪川复原事业所需工程费用预算结果为349,423百万元。然而,由于工程进行过程中的设计变更、物价上涨、追加课题的实施等,所需费用达到2005年目前的386,739百万韩元。 |
														|  |
														|  |
														|  |
														|  其它 : |
														|

																	|  将6km的工程区段分为三段,以保障工程实施及周边商街的营业活动。 |
																	|  在清溪川两侧确保2车道单行道,设置隔离网。 |
																	|  确保货物作业的停车空间及工程车辆的夜间运行。 |
																	|  以大众交通为中心运行,指定城市全域交通混杂地区,适用让通行车辆迂回行驶等措施。 |
																	|  利用地铁站的地下水优先供应维持用水,将汉江水作为主要用水,将中浪下水处理场的净水作为辅助用水。 |
																	|  以城市基本计划、市中心管理基本计划等上位计划为基础,确立与清溪川复原相关的开发基本构想。 |  |  |  |
